Umladung von Hochgeschwindigkeitszug-Einheiten sowie Erstellung technischer Zeichnungen für Hebevorgänge

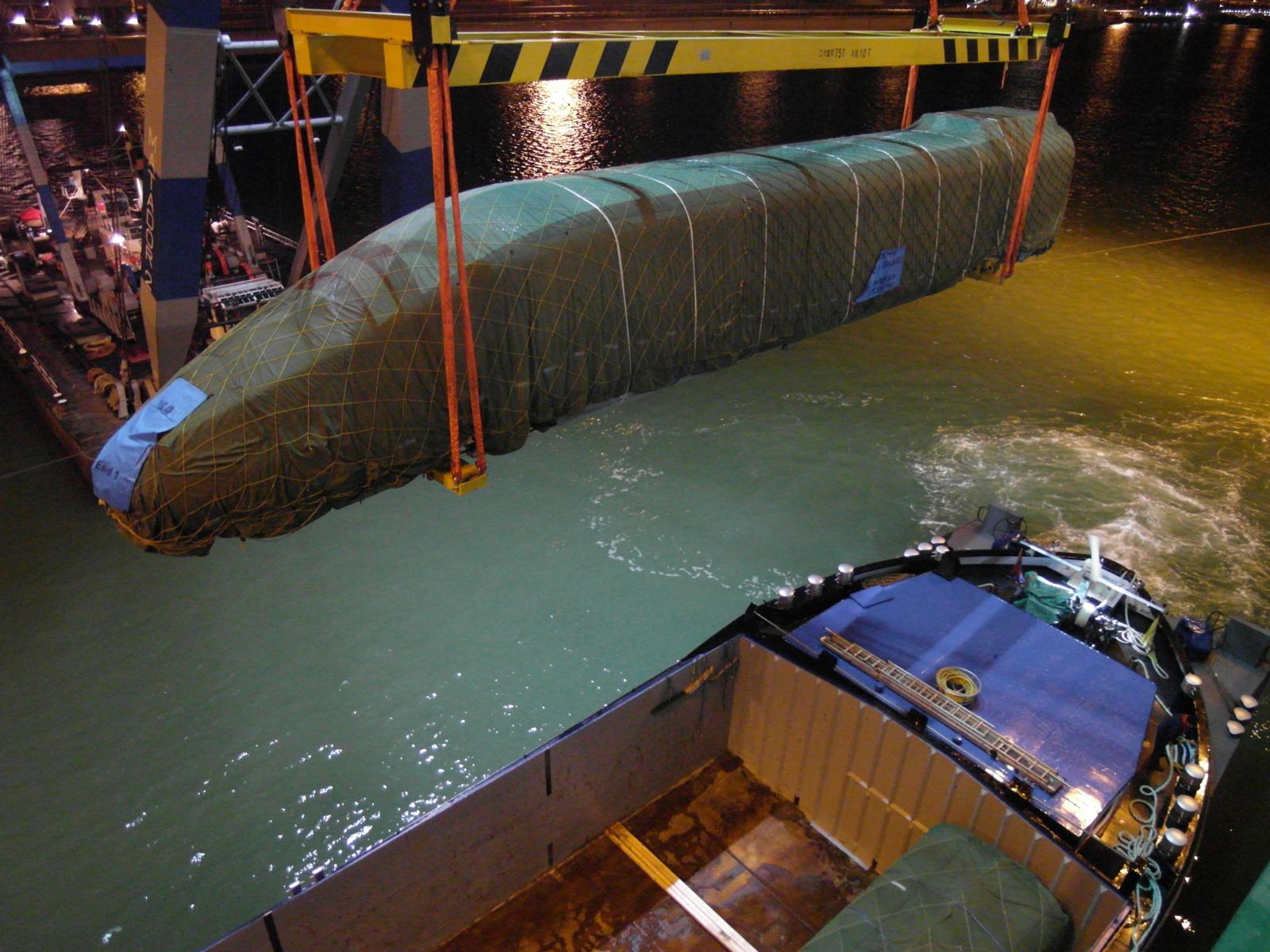

Abgedeckte Zugsektion wird nachts per Schwimmkran über dem Wasser transportiert – grüne Planen schützen die Struktur, im Hintergrund Hafenanlagen mit Beleuchtung und gelb-schwarzer Traverse-transporttechniker-de

Eine deutsche Projektspedition beauftragte uns mit der Warenkontrolle, der Begutachtung der Umladung zweier Hochgeschwindigkeitszug-Einheiten sowie der Erstellung von Lifting-Plänen für die Hebevorgänge

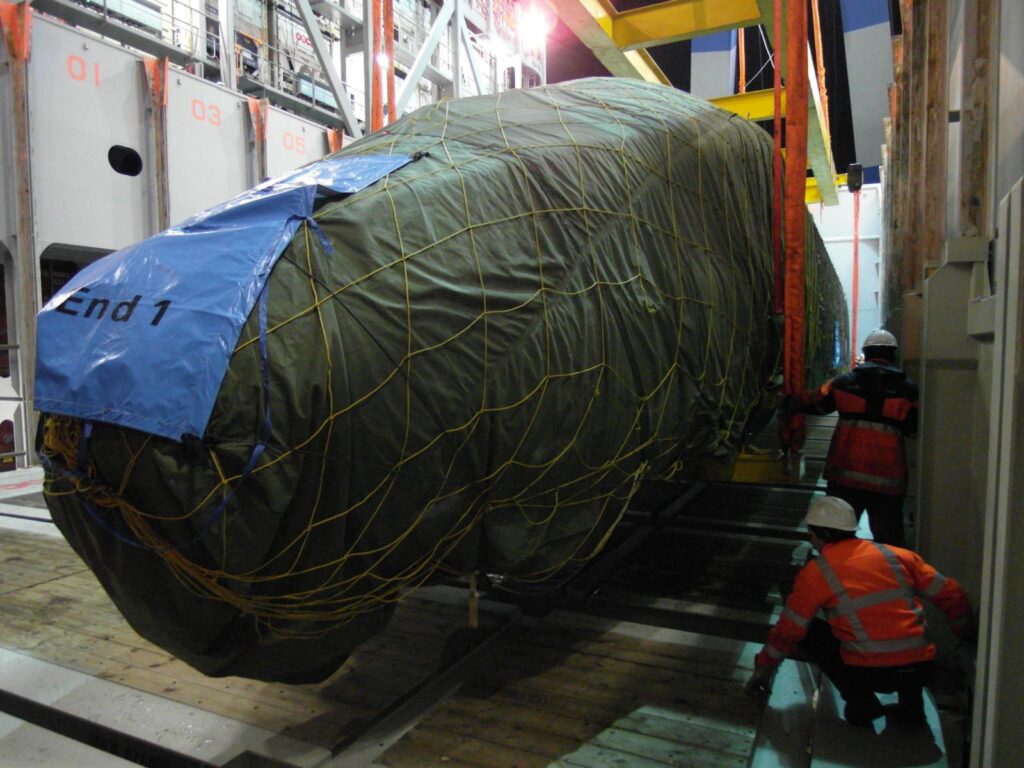

Abgedeckte Ladung auf Flatracks an Bord eines Containerschiffs ? Hafenarbeiter in oranger Schutzausrüstung befestigen eine Traverse zur Sicherung

Die Zughälften aus China mit einem Warenwert von 5,5 Mio. USD sollten in Österreich einer technischen Prüfung unterzogen und nach zwei Monaten wieder nach China zurücktransportiert werden. Die Einheiten wiesen Abmessungen von 25,7 × 3,3 × 4,2 m sowie ein Gewicht von 52,4 t auf.

Die Umladung zwischen dem Containerschiff MOL Quintet und dem Binnenschiff Tiamo erfolgte im Delta Terminal in Rotterdam (Europaweg 875) mittels Schwimmkran Matador (Baujahr 1970, Lifting Capacity: 400 t).

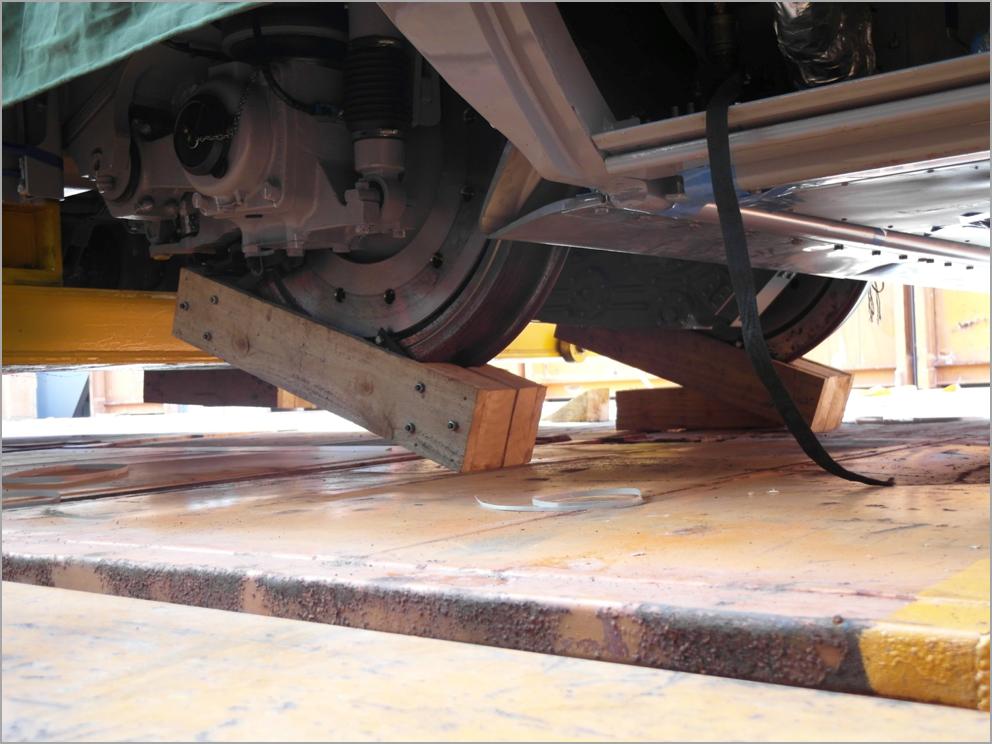

Schwerlasttransport: Eisenbahnrad mit Holzklotz als Schutzunterlage – transporttechniker-de

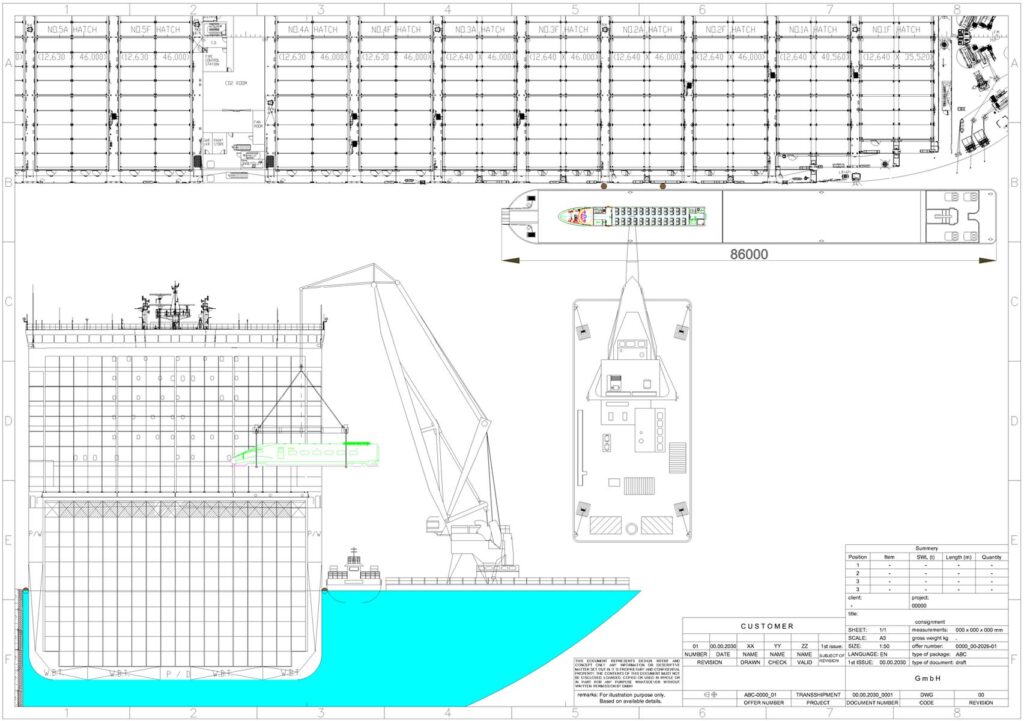

Technische Zeichnung eines Schiffdecks mit Layout und Maßen (86.000 mm Länge) ? Seitenansicht mit Kran, Aufbauten, Luke und Detailansichten der Sektionen, Maßstab 1:150

Nach der ISPS-Anmeldung am Schiff begann die Besichtigung des Containerschiffs; das Schiff befand sich in einem insgesamt ordnungsgemäß gewarteten Zustand. Dabei wurde geprüft, ob die Ladeflächen (Flat Racks) trocken waren und über gültige CSC-Plaketten verfügten.

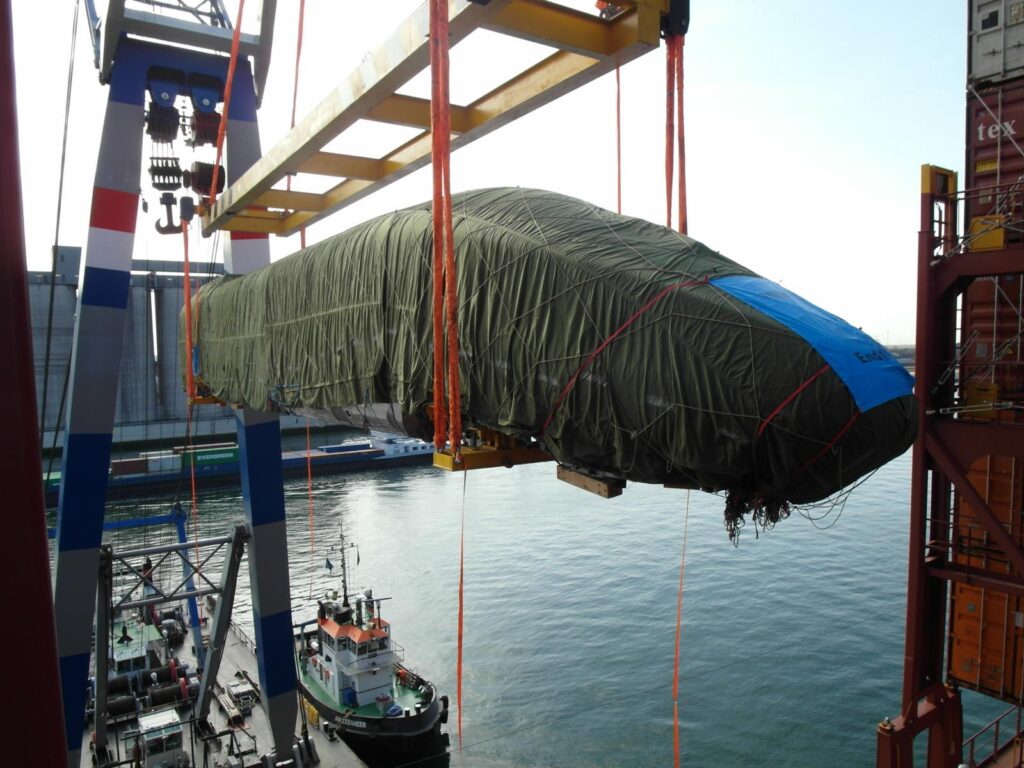

Verpacktes Schnellzugabteil hängt an einer Traverse am Ausleger eines Schwimmkrans ? Verladung in die Containersektion eines Containerschiffs, im Hintergrund Wasser, ein Schubboot und Industriegebäude

Im Anschluss erfolgte die Sichtprüfung der Zughälften des Hochgeschwindigkeitszugs auf äußere Schäden. Zudem erfolgte die Prüfung, ob alle erforderlichen Markierungen sowie Typenschilder für das Handling vorhanden waren.

Vor der Umladung erfolgte die Prüfung der Traverse als Lastaufnahmemittel auf Unversehrtheit. Auch die Anschlagmittel wie Schäkel und Rundschlingen wurden hinsichtlich ihres Zustands und ihrer gültigen Zertifizierung überprüft.

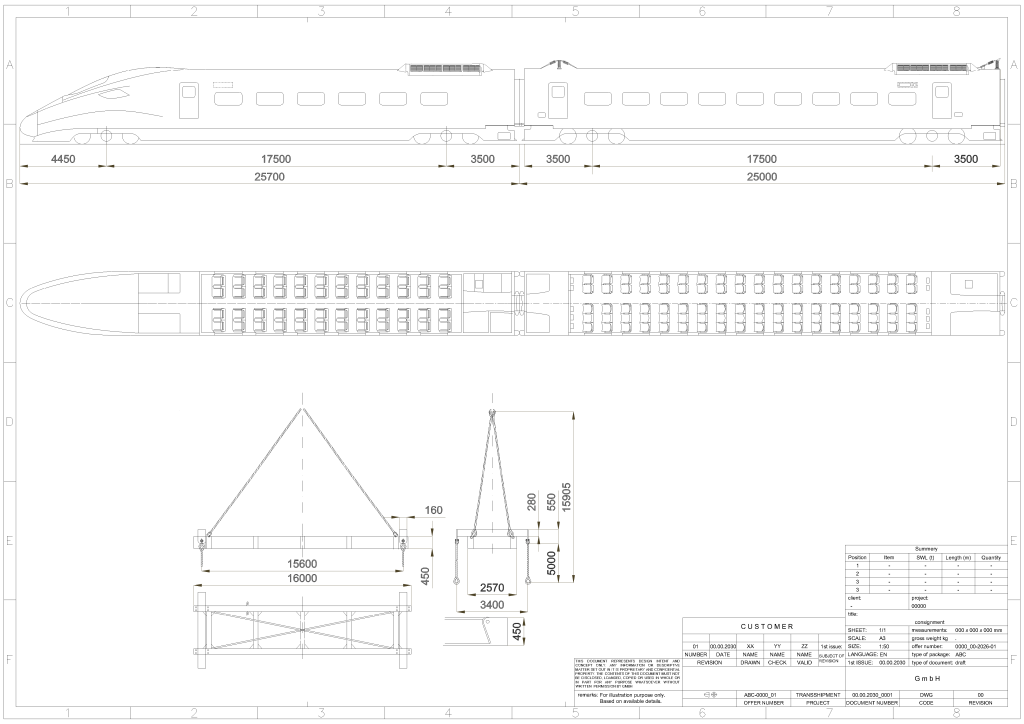

Technische Zeichnung eines Schnellzugabteils mit Maßen (Länge 15.600 mm, Breite 2.570 mm) ? Seitenansicht mit Detaildarstellungen der Aufhängung und Radabstände, Maßstab 1:50

Foto eines Containerschiffs mit Portalkran und Arbeitern beim Schwerlastumschlag

Aufgrund des starken Windes am Tag der Beladung war eine präzise Koordination zwischen Schwimmkran und Stauerei (Stevedores) unter Einsatz zusätzlicher Tagleinen erforderlich. Dem Schwimmkran stand dabei lediglich ein schmaler Verladekorridor zur Verfügung.

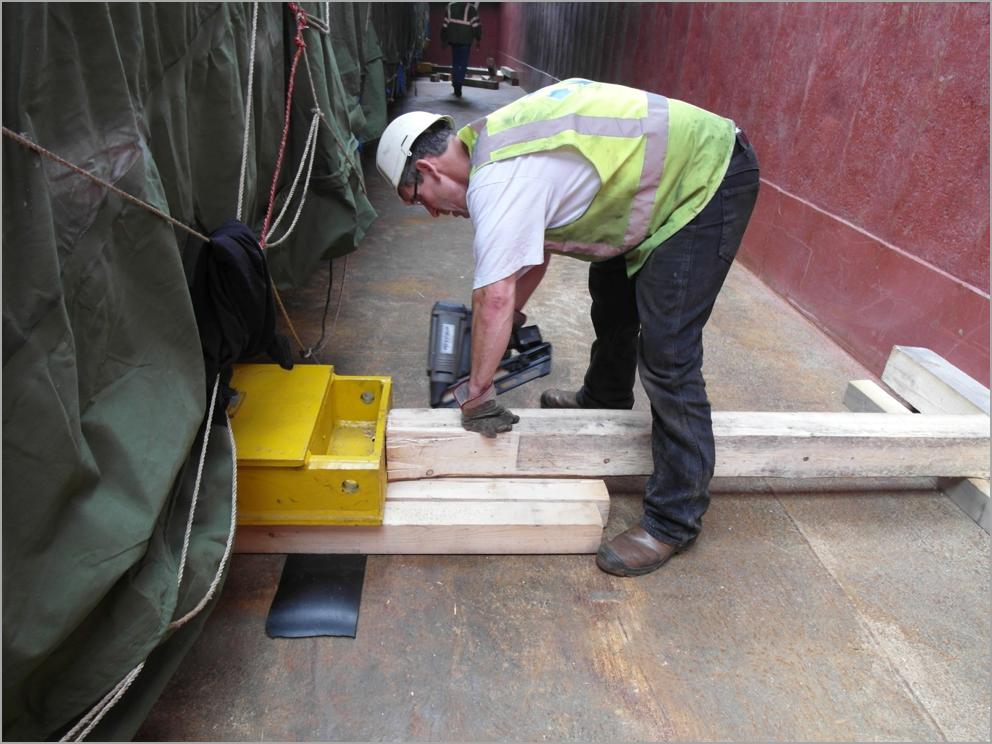

Auf Wunsch des chinesischen Versenders wurde im Binnenschiff Tiamo eine Ladungssicherung mittels Kanthölzern durchgeführt.

Ergebnis: Die Umladungen während des Hin- und Rücktransportes wurden erfolgreich durchgeführt.

Zugverladung von zwei in grüner Folie verpackten Schiffsaufbauten im Laderaum eines Containerschiffs ? Positionierung per Kran, im Hintergrund gestapelte Container.

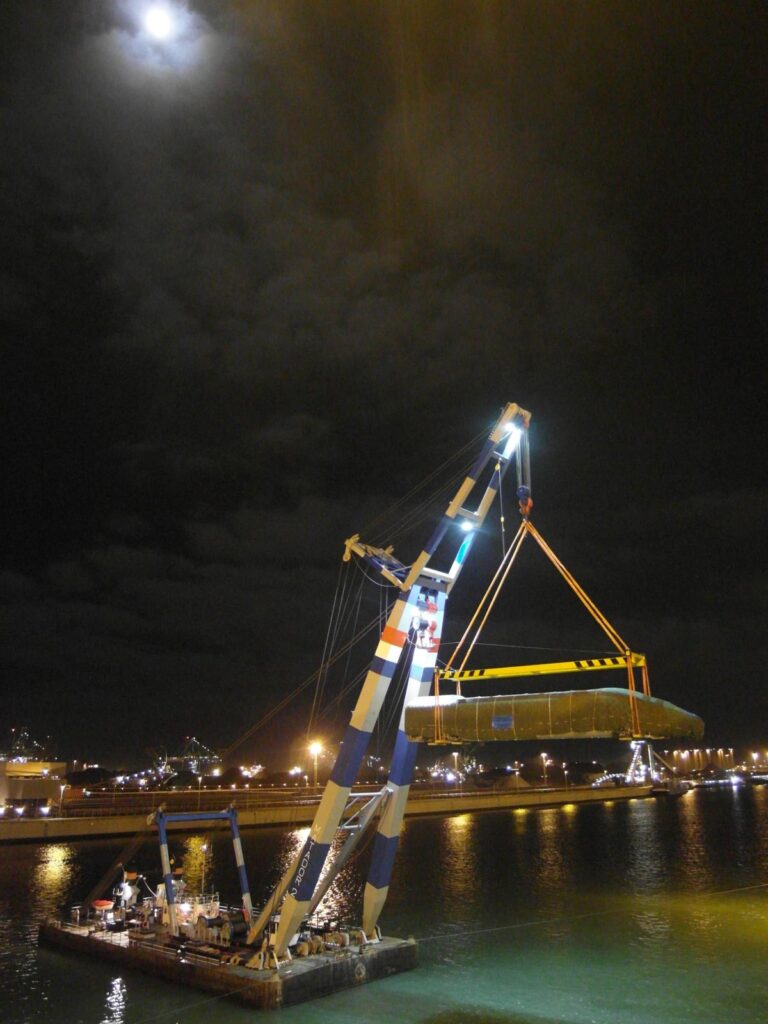

Schwimmkran mit Traverse hebt verpackten Schnellzug als Ladung im Hafenbecken – im Hintergrund Industriegebäude und ein hell erleuchteter Mond am dunklen Nachthimmel-transporttechniker-de
